国庆假期不停工 海南东方CZ7、CZ9海上风电接入工程加快推进
综合
关注本报讯 10月2日,海南东方CZ7、CZ9海上风电接入系统工程施工现场,大型吊车有序吊装塔材,457名施工人员坚守各作业点位,同步推进基础浇筑、铁塔组立等作业。
国庆假期,该工程不停工,建设单位正抢抓黄金施工期推进项目进度。项目现场共投入了14台桩机、22台挖机、32台起重吊车施工作业。此外,张力机、牵引机共34台,也计划于近日投入建设一线。

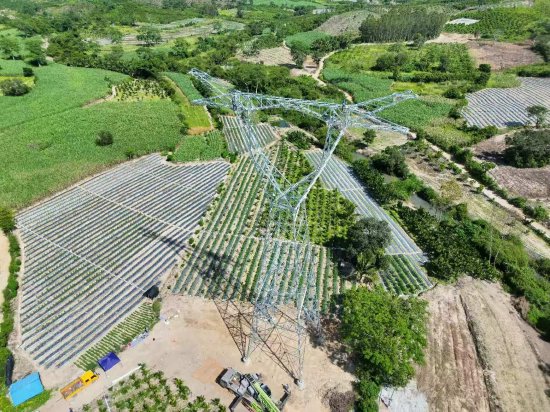

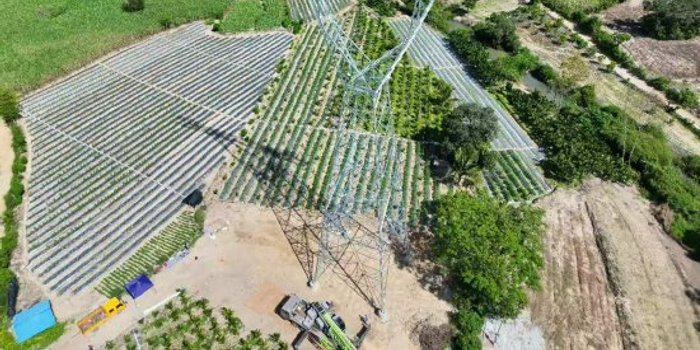

在海南东方CZ7、CZ9海上风电接入系统工程项目现场,工人在加紧施工。(海南电网建设分公司提供)
该工程线路于今年6月29日开工,年度计划投产段共194基铁塔,截至目前已完成基础浇筑138基、铁塔组立36基。项目总投资8.36亿元,是南方电网公司重点工程,也是海南电网公司服务海南清洁能源岛建设、构建新型电力系统的关键务实举措。项目从开工到计划投产仅半年工期,建设周期短、施工任务重、攻坚压力大。
为确保项目安全高效推进,南方电网海南电网建设分公司紧盯起重吊装、高空作业等高风险关键工序,从严强化现场安全质量全过程管控,落实专人旁站监护制度,各作业点施工安全有序。
“我们紧扣大兵团集中攻坚施工安全管控特点,组织参建单位开展专项安全风险评估,分层分类、逐点逐面排查整治安全隐患,确保项目安全高效推进。”在施工现场,南方电网海南电网建设分公司主要负责人效志强介绍,当前项目已进入决胜冲刺阶段,公司正科学统筹施工力量、工程物资与建设进度,集中攻坚剩余铁塔组立、线路架线等核心作业,全力保障项目高标准、高质量按期投运。目前,项目严格对照既定投产送电时间节点倒排工期、挂图作战,全速推进剩余各项施工任务。
据了解,海南东方CZ7、CZ9海上风电项目是海南清洁能源岛建设的重要组成部分。其配套接入工程建成投运后,将新增海上风电送出通道,进一步提升海南海上风电消纳与送出能力,对优化全省能源结构、夯实电力保供基础、助力自贸港绿色低碳高质量发展具有重要意义。
当前,海南自贸港建设蹄疾步稳,清洁能源岛建设提速提质。国庆期间,海南电网建设分公司项目一线建设者坚守岗位、抢抓工期,全力保障项目按节点推进、按期投产,持续为海南自贸港绿色低碳高质量发展注入绿色动能。(王妍馨)
